كيف يمكن تخطيط فتحات التوسعة في مستودعات الصلب؟

تصفح الكمية:0     الكاتب:محرر الموقع     نشر الوقت: 2026-08-11      المنشأ:محرر الموقع

رسالتك

facebook sharing button
twitter sharing button
line sharing button
wechat sharing button
linkedin sharing button
pinterest sharing button
whatsapp sharing button
sharethis sharing button

نادراً ما يتبع نمو المنشأة خطاً مستقيماً. يواجه المشغلون باستمرار معضلة الإفراط في بناء اللقطات المربعة الأولية مقابل البناء السفلي والمخاطرة بحدوث اختناقات شديدة. يؤدي التعديل التحديثي للمبنى الصلب لتلبية متطلبات السعة غير المتوقعة إلى توقف العمليات التشغيلية ويؤدي إلى تضخم تكاليف الهندسة الإنشائية. على عكس الخرسانة أو البناء الصلب القابل للإمالة، أ مستودع الهيكل الصلب يقدم نمطية متأصلة. وهذا يسمح للشركات بالاستمرار في مراحل متتابعة من النمو بأقل قدر من التعطيل، مما يجعلها الخيار الأمثل للمشاريع الصناعية القابلة للتطوير. إن تصميم منشأة ذات فتحات توسعة مصممة مسبقًا يسد الفجوة بين قيود الميزانية الحالية ومتطلبات المساحة المستقبلية. ومن خلال دمج استراتيجيات هيكلية وأساسية وتكسية محددة خلال مرحلة التصميم الأولية، يمكن للمشغلين توسيع نطاق أعمالهم بشكل تسلسلي وآمن. يمكنك تجنب إيقاف العمليات اليومية مع توسيع نطاق المنشأة، مما يضمن توافق البنية التحتية المادية لديك بشكل مثالي مع مسار النمو التشغيلي لديك.

  • تعد الجدران الداخلية القابلة للتوسيع أمرًا بالغ الأهمية: يؤدي استخدام الجدران الداخلية غير الحاملة أو القابلة للفك بسهولة إلى تقليل تكاليف التوسعة المستقبلية بنسبة تصل إلى 30% مقارنة بهدم الإطارات الهيكلية الدائمة.

  • التخطيط المسبق للأساسات يملي الجدوى: إن توسيع الصرف الصحي والمرافق والقواعد الخرسانية إلى ما هو أبعد من البصمة الأولية يمنع أعمال الحفر التخريبية في الموقع أثناء إضافات الخليج المستقبلية.

  • يحدد تباعد الخليج المرونة: يضمن توحيد عروض الخليج (على سبيل المثال، من 25 إلى 30 قدمًا) التكامل السلس للإضافات المعيارية دون الحاجة إلى تصنيع فولاذي مخصص.

  • تقييم الاحتياجات يدفع التصميم: إن طرح أسئلة عملية مقدمًا حول البضائع المخزنة المستقبلية، وعمر المنشأة، والوصول إلى المعدات يضمن أن البناء الأولي يمكن أن يدعم المراحل التشغيلية طويلة المدى.

  • يجب أن تأخذ حسابات الأحمال في الاعتبار البصمة النهائية: يجب تصميم الإطار الأولي الأولي لدعم أحمال الرياح والثلوج والأحمال الجانبية المستقبلية (مثل الرافعات العلوية) للمنشأة الموسعة بالكامل.

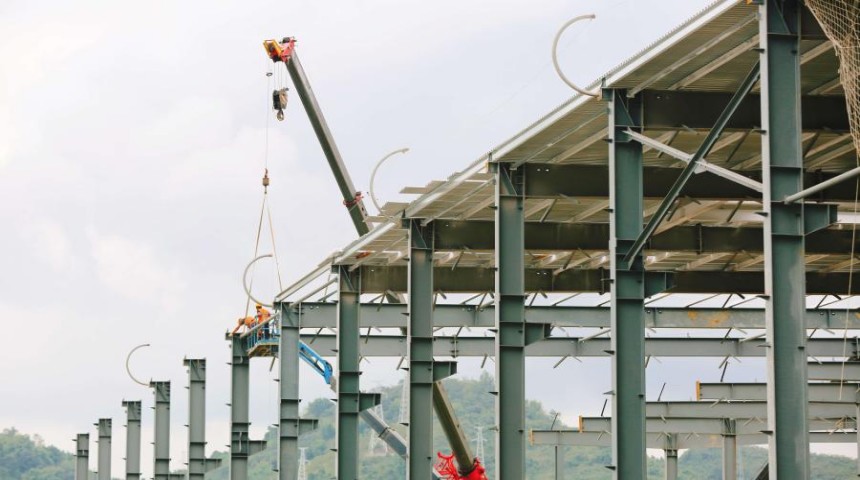

الأساسيات الهندسية لخلجان التوسعة في مستودع الهياكل الفولاذية

تحديد مفهوم الجدار النهائي القابل للتوسيع

تستخدم الجدران الداخلية القياسية تكوينًا ما بعد الشعاع. تدعم هذه الإطارات حمل الرياح للجدار المباشر فقط. لا يمكنهم تحمل حمولة السقف للخليج المستقبلي. يستبدل الجدار النهائي القابل للتوسيع هذا بإطار صلب كامل. يتطابق هذا الإطار الصلب مع الإطارات الداخلية للمبنى. إنه يحمل نصف حمولة السقف الحالي ويمكنه حمل النصف الآخر عند إضافة فتحات جديدة. تقوم بتثبيت هذا الإطار في نهاية الجملون حيث تخطط للتوسع.

تفشل إطارات نصف التحميل في التوسع المستقبلي. إذا كنت تستخدم إطارًا نصف الحمل، فيجب عليك تقويته بشكل كبير قبل إضافته إلى المبنى. وهذا يتطلب لحام ألواح فولاذية جديدة في الميدان. يعد اللحام الميداني أمرًا خطيرًا ويتطلب عمليات فحص متخصصة ويبطئ الجدول الزمني للمشروع. يؤدي تثبيت الإطارات الصلبة ذات التحميل الكامل عند حدود التوسيع إلى التخلص من هذه المشكلة تمامًا. يمكنك ببساطة إزالة ألواح الحائط وربط الفولاذ الجديد مباشرة بالإطار الحالي.

يجب أن تتوافق ألواح القاعدة ومسامير التثبيت الخاصة بالجدار النهائي القابل للتوسيع مع مواصفات الأعمدة الداخلية الرئيسية لديك. قد يتطلب عمود الجدار الداخلي القياسي أربعة مسامير تثبيت صغيرة فقط. غالبًا ما يتطلب عمود الجدار الداخلي القابل للتوسيع مسامير تثبيت ضخمة مدمجة في عمق الرصيف الخرساني للتعامل مع أحمال السقف المستقبلية والدفع الجانبي.

اعتبارات التأطير الأولية مقابل اعتبارات التأطير الثانوية

يشمل الإطار الأساسي الأعمدة والعوارض الخشبية الرئيسية. يشمل التأطير الثانوي مدادات، وأحزمة، ودعامات إفريز. يجب عليك تحديد الإطارات الهيكلية الرئيسية لقبول الأعضاء الثانويين في المستقبل. يحقق المهندسون ذلك عن طريق ثقب الثقوب مسبقًا في حواف الإطار الصلب. تتوافق هذه الثقوب تمامًا مع مقاطع التوصيل الخاصة بالمدادات المستقبلية. يمكنك تجنب الحفر من خلال الشفاه الفولاذية السميكة في موقع العمل.

قم دائمًا بتقييم الوصلات المثبتة بمسامير فوق الوصلات الملحومة للجدران النهائية المؤقتة. الاغلاق يسهل التفكيك السريع. يوفر نقاط اتصال نظيفة وغير تالفة للوحدات المستقبلية. تتطلب مقاطع الحزام الملحومة الطحن والقطع أثناء التمدد. يؤدي هذا إلى إتلاف طلاء الأكسيد الأحمر التمهيدي في المصنع ويسبب الصدأ. يتم فك المشابك المثبتة بمسامير في دقائق باستخدام مفاتيح ربط قياسية. يمكنك توفير أيام العمل خلال مرحلة التوسع.

النظر في تستعد شفة. تمنع أقواس الحافة العوارض الخشبية الأساسية من الالتواء تحت الأحمال الثقيلة. على جدار نهائي مؤقت، ضع هذه الأقواس بحيث لا تتداخل مع تركيب لوحة السقف في المستقبل. يضمن الموضع المناسب الاستقرار الهيكلي مع الحفاظ على مسار التوسع واضحًا. استخدم مسامير هيكلية عالية القوة A325 لجميع التوصيلات الأساسية لضمان احتفاظ الإطار بسلامته عند إزالة كسوة الجدار الداخلي.

تقييم تباعد الخليج

الخليج هو المسافة بين إطارين أساسيين. إذا سمحت الأرض، يمكن التوسعات لا حدود لها. يمكنك إضافة 3 فتحات أو 50 فتحة. توحيد تباعد الخليج الخاص بك يبسط العملية برمتها. مخططة جيدا الهيكل الصلب للمستودع يستخدم عرضًا ثابتًا للخليج، عادةً 25 أو 30 قدمًا. ويعني هذا الاتساق أنه يمكنك طلب أطوال مدادة قياسية للإضافات المستقبلية دون انتظار التصنيع المخصص.

قم بتحليل المفاضلات بين متطلبات الامتداد الواضح وتكلفة التباعد الأوسع بين الخليج. تعمل الفتحات الأوسع على تقليل عدد الإطارات الأساسية التي تحتاجها. يؤدي هذا إلى تقليل تكاليف الأساس الخرساني لأنك تصب عددًا أقل من الأرصفة. ومع ذلك، تتطلب الخلجان الأوسع مدادات أثقل وأعمق لسد الفجوة. تزيد هذه المدادات الأثقل من إجمالي وزن الفولاذ. يجب عليك موازنة مدخرات الأساس مقابل قسط الفولاذ.

توحيد الأبعاد لضمان تطابق مشتريات الصلب المستقبلية مع التشكيلات الهيكلية الحالية. إذا كنت تستخدم عرضًا مخصصًا للخليج يبلغ 28.5 قدمًا الآن، فإنك تجبر الموردين المستقبليين على استخدام إطارات ثانوية مخصصة. تضمن الأبعاد القياسية أن يتمكن العديد من البائعين من توفير مواد التوسعة الخاصة بك. وهذا يحافظ على تنافسية تكاليف المواد المستقبلية ويمنعك من الانغلاق على مصنع واحد.

موقع بناء مستودع الهيكل الصلب القابل للتوسيع

معايير النجاح لتأمين الهيكل الصلب للمستودعات الصناعية في المستقبل

التخطيط المسبق لتقييم الاحتياجات

تقييم الأسئلة العملية قبل البناء الأولي. ما هي السلع المحددة التي ستقوم بتخزينها في المراحل المستقبلية؟ تتطلب الملفات الفولاذية الثقيلة لوحًا خرسانيًا مسلحًا بقياس 8 بوصات، في حين أن السلع الاستهلاكية المنقولة على منصات قد تحتاج فقط إلى لوح بقياس 6 بوصات. كيف سيحدد عمر المنشأة حجم التوسع؟ يحتاج مركز التوزيع المؤقت إلى تخطيط مختلف عن مصنع التصنيع الدائم.

حدد ما إذا كانت المساحة الموسعة ستتطلب وصولاً متخصصًا. تتطلب المصاعد الثقيلة ارتفاعات أعلى. تتطلب المركبات الموجهة الآلية انتقالات أرضية مستوية تمامًا وخالية من المفاصل بين الألواح القديمة والجديدة. يجب عليك تركيب حاجز بخار للخدمة الشاقة، مثل غلاف ستيجو سعة 15 مل، أسفل كلا اللوحين لمنع الرطوبة من تشويه مفاصل الأرضية. تحدد أرصفة التحميل الجديدة تصنيف الفناء ونصف قطر دوران الشاحنة. قم بمراعاة هذه المتطلبات التشغيلية قبل صب الساحة الأولى من الخرسانة.

ان الهيكل الصلب للمستودع الصناعي غالبًا ما يضم آلات معقدة. رسم تخطيط للمعدات المستقبلية. تأكد من أن فتحات التوسعة لن تحبس الآلات الكبيرة خلف الأعمدة الهيكلية. قم بتخطيط أبواب المعدات في الجدار الداخلي المؤقت الذي يمكن استخدامه لاحقًا كممرات مفتوحة بين أقسام المبنى. وهذا يمنعك من الاضطرار إلى تفكيك الآلات لمجرد نقلها إلى الإضافة الجديدة.

توقع الأحمال الجانبية والديناميكية

عامل في الرافعات الجسرية العلوية المستقبلية في وقت مبكر. إذا كنت تخطط لإضافة رافعة 10 طن أو 20 طن في فتحات التوسيع، فيجب أن يتضمن الجدار النهائي القابل للتوسيع أقواس الرافعة. ويجب أن تحتوي أيضًا على أعمدة متدرجة لدعم عوارض مدرج الرافعة. يعد تعديل الأعمدة القياسية لدعم أحمال الرافعة الديناميكية أمرًا صعبًا للغاية. يجب عليك لحام ألواح فولاذية ثقيلة بالأعمدة الموجودة أثناء العمل من مصاعد ذراع الرافعة.

تقييم الميزانين للخدمة الشاقة أو أنظمة التخزين والاسترجاع الآلية. تفرض هذه الأنظمة أحمالًا نقطية هائلة على الأساس والإطار الهيكلي. يجب أن يأخذ التصميم الأولي للمبنى في الاعتبار التأثير الجانبي الذي تولده هذه الأنظمة. إذا تمايلت فتحات التوسعة كثيرًا تحت أحمال الرياح، فسوف تتعطل الروبوتات الآلية في مساراتها. يجب عليك تقوية الإطارات الأساسية للحد من الانحراف.

تؤدي إضافة الخلجان إلى تغيير المظهر الديناميكي الهوائي للمبنى. المبنى الأطول يمتص المزيد من الرياح. المبنى الأوسع يتراكم المزيد من الثلوج على السطح. قم بتقييم كيفية تغيير التوسع لمتطلبات حمل الرياح والثلوج. يجب أن يتعامل الإطار الأساسي الأولي مع ديناميكيات التحميل للبنية الموسعة بالكامل. يؤدي تعزيز الإطارات الموجودة لاحقًا إلى تعطيل العمليات ويتطلب تمزيق ألواح البطانة الداخلية.

استمرارية خط السقف والصرف

خطط لمحاذاة سطح السقف بين الهيكل الحالي والخلجان الجديدة. تؤدي درجة السقف غير المتطابقة إلى إنشاء خطوة في خط السقف. تعمل هذه الخطوة على احتجاز الثلج والجليد، مما يؤدي إلى حدوث تسربات شديدة. حافظ على انحدار ثابت للسقف، مثل ميل 1/12 أو 1/4/12، في جميع مراحل البناء. وهذا يسمح لألواح السقف ذات التماس الدائم بالتداخل بشكل طبيعي، مما يخلق ختمًا مانعًا لتسرب الماء.

تصميم المزاريب كبيرة الحجم ومواسير التصريف في البناء الأولي. التعامل مع الجريان السطحي المتزايد من مساحة سطح أكبر. فالسقف الذي يتضاعف حجمه يولد ضعف حجم المياه أثناء العاصفة. سوف تفيض المزاريب القياسية، مما يؤدي إلى إغراق الأساس وإتلاف المخزون. قم بتركيب أنظمة صرف سيفونية عالية السعة أو مزاريب صندوقية كبيرة الحجم من اليوم الأول.

تمديد تمديدات الصرف تحت الأرض إلى ما بعد الجدار النهائي المؤقت. عند إضافة فتحات جديدة، ما عليك سوى ربط ماسورة التصريف الجديدة بالأنابيب الموجودة تحت الأرض. يمكنك تجنب تمزيق ساحة الخرسانة أو ساحة الأسفلت لوضع خطوط صرف جديدة. يوفر هذا الاستثمار الأولي الصغير تكاليف الحفر الضخمة لاحقًا ويحافظ على تشغيل ساحة الشاحنات الخاصة بك بكامل طاقتها أثناء عملية التوسيع.

المنفعة وقابلية التوسع في التدفئة والتهوية وتكييف الهواء (HVAC).

حجم اللوحات الكهربائية الأولية لاستيعاب اللقطات المربعة النهائية المتوقعة. يعد تشغيل خطوط الطاقة الأساسية الجديدة إلى المنشأة بمثابة نفقة كبيرة. قم بتركيب لوحة قاطعة رئيسية تحتوي على فتحات فارغة كافية لفتحات التوسيع. تأكد من أن الخدمة الواردة يمكنها التعامل مع متطلبات الطاقة المستقبلية ثلاثية الطور بقدرة 480 فولت. تشغيل قنوات فارغة أسفل البلاطة حتى حدود التوسعة. وهذا يجعل سحب الأسلاك الجديدة سريعًا وسهلاً.

قم بتخطيط وحدات التدفئة والتهوية وتكييف الهواء (HVAC) وأنظمة إخماد الحرائق وفقًا لذلك. حجم أنابيب الرش للمبنى المستقبلي بأكمله. قد يخدم التيار الرئيسي مقاس 4 بوصات المرحلة الأولية، ولكن قد يكون التيار الرئيسي مقاس 8 بوصات ضروريًا للبصمة النهائية. تتطلب ترقية نظام الرشاش الرئيسي إغلاق نظام إخماد الحرائق بالكامل. وهذا يترك مخزونك غير محمي وينتهك قواعد مكافحة الحرائق. قم بتركيب الجزء الرئيسي الأكبر في البداية لدعم رؤوس الرشاشات ESFR المستقبلية.

أساليب التصميم لمستودع الصلب الجاهز

التوسع الخطي (إضافة الطول)

التوسع الخطي هو الطريقة الأكثر فعالية من حيث التكلفة. يمكنك إضافة الخلجان المعيارية إلى نهاية الجملون للمبنى. يستمر خط السقف بشكل مستقيم. يظل المظهر الهيكلي متطابقًا. يعمل هذا النهج على زيادة كفاءة المواد إلى الحد الأقصى وتقليل الوقت الهندسي لـ مستودع الصلب الجاهزة. يمكنك ببساطة طلب المزيد من نفس الإطارات والمدادات المستخدمة في التصميم الأصلي.

تتضمن المتطلبات الهيكلية إزالة الكسوة النهائية للجدار. يمكنك إزالة تقليم أشعل النار، وفك أحزمة الجدار، وإنزال الألواح المعدنية. تقوم بعد ذلك بربط الإطارات الصلبة الجديدة بالهيكل الحالي. يصبح الجدار النهائي القابل للتوسيع إطارًا داخليًا. يمكنك إعادة استخدام ألواح الجدران التي تمت إزالتها على الجدار الداخلي الجديد، مما يقلل من هدر المواد ويحافظ على اتساق المظهر الجمالي الخارجي.

يتطلب التوسع الخطي أرضًا كافية عند نهايات الجملون. تحقق من خطوط الممتلكات الخاصة بك. تأكد من أن لديك مساحة كافية لإضافة الطول دون التعدي على النكسات أو ممرات الحريق. أبقِ مسار التوسعة خاليًا من الهياكل الدائمة مثل بيوت المضخات أو المحولات الكهربائية أو خزانات الاحتفاظ تحت الأرض. سيؤدي نقل هذه الأدوات المساعدة لاحقًا إلى تدمير ميزانية التوسعة الخاصة بك.

التوسع جنبًا إلى جنب (إضافة العرض)

يؤدي التوسع جنبًا إلى جنب إلى إنشاء بنية متعددة الامتدادات. يمكنك إضافة إطار صلب مائل أو متوازي إلى الجدار الجانبي. يتشارك الميل في الأعمدة الموجودة وينحدر نحو الأسفل. ينشئ الإطار الصلب الموازي سقفًا جديدًا مرتفعًا بجوار السقف القديم. تعمل كلتا الطريقتين على زيادة عرض المبنى وتكون مثالية عندما تمنع خطوط الملكية التوسع الخطي.

تقييم التأثير على الأعمدة الداخلية. عندما تقوم بتوسيع العرض، يصبح الجدار الجانبي الخارجي الأصلي جدارًا داخليًا. يجب عليك إزالة ألواح الحائط، مع ترك صف من الأعمدة في منتصف منشأتك. تأكد من أن هذه الأعمدة لا تعيق حركة مرور الرافعة الشوكية أو خطوط الإنتاج أو سيور النقل الآلية. قد تحتاج إلى تصميم مسافات أوسع على الجدار المشترك لإنشاء فتحات أكبر للقيادة.

النظر في تركيب مزراب الوادي. يخلق الإطار الصلب الموازي واديًا بين السقفين. يجمع هذا الوادي كميات هائلة من الأمطار والثلوج. يجب عليك تثبيت مزراب صندوقي عالي السعة. تحتاج أيضًا إلى ماسورة التصريف الداخلية لنقل المياه بعيدًا. في المناخات الباردة، يجب عليك تثبيت تتبع الحرارة في مزراب الوادي لمنع السدود الجليدية من تخزين المياه تحت ألواح السقف.

التوسع الرأسي (إضافة الارتفاع)

يتضمن التوسع الرأسي رفع السقف لإضافة ارتفاع واضح أو طابق ثانٍ. وهذا أمر محظور من الناحية الهيكلية في معظم المباني سابقة الهندسة. تم تصميم الأعمدة والأساسات القياسية للارتفاع الأولي الدقيق. ولا يمكنهم التعامل مع أحمال الرياح المتزايدة، والقوى الزلزالية، ووزن الهيكل الأطول. سوف تنكسر صفائح القاعدة، وسوف تنثني الأعمدة تحت الضغط الإضافي.

يجب عليك تصميم التوسع الرأسي بأعمدة وأساسات كبيرة الحجم من اليوم الأول. أنت بحاجة إلى ألواح قاعدة للخدمة الشاقة ومسامير تثبيت ضخمة. علاوة التكلفة الأولية شديدة. في جميع الحالات تقريبًا، يوفر التوسع خطيًا أو جنبًا إلى جنب عائدًا أفضل على الاستثمار. تجنب التوسع الرأسي ما لم تترك قيود الأراضي الحضرية أي خيار آخر للنمو على الإطلاق.

مقارنة طريقة التوسع

نوع التوسع التأثير الهيكلي كفاءة التكلفة أفضل حالة استخدام
خطي (إضافة الطول) الحد الأدنى. يستخدم جدار النهاية القابل للتوسيع. يستمر خط السقف. الأعلى. يعيد استخدام مواد الجدار النهائي. الإطارات القياسية. تحتاج المرافق ذات القطع العميقة إلى مساحة رفوف أكبر.
جنبًا إلى جنب (إضافة العرض) معتدل. إنشاء الأعمدة الداخلية وأودية السقف. واسطة. يتطلب أنظمة مزراب الوادي المعقدة. مصانع التصنيع التي تحتاج إلى خطوط إنتاج مجاورة.
عمودي (إضافة الارتفاع) شديد. يتطلب أعمدة كبيرة الحجم من اليوم الأول. أدنى. ارتفاع النفقات الرأسمالية الأولية للقدرة المستقبلية. المواقع الحضرية ذات حدود تغطية صارمة.

تقييم المقايضات: النفقات الرأسمالية الأولية مقابل قابلية التوسع على المدى الطويل في مبنى كامل لمستودع الصلب

قرارات الكسوة والعزل

تحليل تكاليف استخدام الألواح المعدنية المعزولة القابلة للإزالة. تجمع هذه الألواح بين الفولاذ الخارجي والعزل الرغوي الصلب والفولاذ الداخلي في وحدة واحدة صلبة. استخدامها على جدران التوسعة يوفر المال لاحقًا. يمكنك فك أدوات التثبيت المخفية، ونقل الألواح إلى الجدار الداخلي الجديد، وإعادة تثبيتها. غالبًا ما تتمزق الألواح العازلة المصنوعة من الألياف الزجاجية التقليدية والألواح ذات الجلد الواحد وتفقد سلامة حاجز البخار أثناء الإزالة.

قم بتقييم تكاليف العمالة للتفكيك بعناية مقابل هدم مواد الجدار الداخلي. الهدم سريع ولكنه يدمر المواد. يستغرق التفكيك وقتًا أطول ولكنه يحافظ على الألواح لإعادة استخدامها. في أ بناء مستودع الصلب الكاملإن الحفاظ على الألواح المعزولة يمكن أن يوفر عشرات الآلاف من الدولارات من تكاليف المواد الجديدة. قم بتدريب طاقم التركيب الخاص بك على التعامل مع الألواح بلطف وتخزينها بشكل مسطح على فرش خشبي لمنع الانحناء.

النظر في التأثير الجمالي. قد تظهر اللوحات المعاد استخدامها بهتانًا طفيفًا مقارنة بألواح الجدران الجانبية الجديدة تمامًا. إذا كان التوحيد البصري مهمًا، فخطط لاستخدام الألواح المعاد تدويرها على ارتفاعات أقل وضوحًا، مثل رصيف التحميل الخلفي. وبدلاً من ذلك، يمكنك تحديد تشطيبات طلاء Kynar 500 عالية الجودة في البناء الأولي. يقاوم هذا الطلاء المتميز بهتان الأشعة فوق البنفسجية مع مرور الوقت، مما يضمن تطابق اللوحات القديمة والجديدة بشكل مثالي.

اقتصاديات الأساس وإعداد الموقع

انظر إلى الحالة المالية لوضع أسس التوسع في وقت مبكر. إن تعبئة أطقم الخرسانة والحفارات ووكالات الاختبار أمر مكلف. يؤدي صب الأساسات لخليج التوسعة الأول أثناء العمل الأولي في الموقع إلى إلغاء رسوم التعبئة الثانية. كما أنه يمنع المعدات الثقيلة من إتلاف ساحة انتظار السيارات أو المناظر الطبيعية الخاصة بك لاحقًا. ما عليك سوى ترك مسامير التثبيت مكشوفة أو مغطاة بغطاء واقي.

تمديد المرافق تحت الأرض أثناء العمل الأولي للموقع. قم بتغطية خطوط المياه والصرف الصحي والكهرباء بعد الجدار النهائي القابل للتوسيع. عندما يبدأ التوسيع، ما عليك سوى فك الخطوط والمتابعة. يمكنك تجنب قطع بلاطة الأرضية الموجودة لديك بالمنشار لربطها بخلاصات المرافق الرئيسية. قم بتركيب قضبان دبوس الشعر في الأساس الأولي لربط دعامات الأعمدة ببلاطة الأرضية، والتي تقاوم الدفع الجانبي للإطارات الصلبة.

وزن المقايضات بعناية. أنت تواجه التكلفة الغارقة للأساسات غير المستخدمة إذا لم يحدث التوسع مطلقًا. قارن هذا بعلاوة تعبئة طواقم الخرسانة مرتين. بالنسبة للشركات التي لديها توقعات نمو قوية، فإن إرساء أسس إضافية يعد بمثابة بوليصة تأمين حكيمة. بالنسبة للشركات التي لديها توقعات غير مؤكدة، قد تقوم بربط الكثير من رأس المال مقدمًا.

التقسيم والترخيص واستخدام الأراضي

تقييم متطلبات النكسة قبل الانتهاء من خطة التوسع الرئيسية. تشترط البلديات مسافات محددة بين المبنى وخط الملكية. تأكد من أن فتحات التوسعة المخطط لها لا تتجاوز هذه الخطوط غير المرئية. تحقق من قيود الارتفاق. لا يمكنك البناء فوق خطوط الصرف الصحي البلدية تحت الأرض أو حقوق الارتفاق للطاقة. يعد نقل خط المرافق البلدية لاستيعاب التوسع الخاص بك أمرًا مدمرًا من الناحية المالية.

حساب الحد الأقصى لنسب تغطية الكثير. تحدد قوانين تقسيم المناطق مساحة الأرض التي يمكن أن يغطيها المبنى. تعني نسبة التغطية البالغة 50 بالمائة أن نصف مساحة الأرض يجب أن تظل مفتوحة لمواقف السيارات أو الصرف الصحي أو تنسيق الحدائق. تأكد من بقاء بصمتك الموسعة بالكامل ضمن هذا الحد القانوني. قد تحتاج إلى تصميم برك احتجاز تحت الأرض لإدارة جريان مياه الأمطار إذا كان السقف الموسع يستهلك الكثير من الأراضي القابلة للنفاذ.

تأكد من أن البصمة الموسعة تترك مساحة كافية للوجستيات في الفناء. أنت بحاجة إلى مساحة لنصف قطر دوران الشاحنات في المستقبل. قد يجبر المبنى الأطول الشاحنات على التراجع من الشارع، مما يخلق مخاطر مرورية وينتهك القوانين المحلية. قم بتخطيط المخطط النهائي للساحة للحفاظ على تدفق حركة المرور الدائري والسلس لمركبات النقل الثقيلة والتأكد من إمكانية وصول شاحنات سلم الإطفاء إلى جميع جوانب المبنى.

مخاطر التنفيذ والتخفيف منها في الهيكل الصلب للمستودعات اللوجستية

الحفاظ على استمرارية العمليات

قم بتشييد فتحات جديدة ووضع اللمسات النهائية على غلاف المبنى قبل إزالة الجدار الداخلي الحالي. قم ببناء الإطار الفولاذي الجديد، وقم بتثبيت السقف، ثم قم بإرفاق الجدران الجانبية. بمجرد أن تصبح الإضافة الجديدة مقاومة للعوامل الجوية، يمكنك إزالة الجدار الداخلي الأصلي. تعمل هذه الإستراتيجية على حماية مخزونك الحالي من المطر والرياح وغبار البناء. فهو يسمح لموظفي المستودع لديك بمواصلة العمل دون ارتداء قبعات صلبة أو نظارات أمان.

مرحلة حركة البناء بعناية. حافظ على إمكانية الوصول إلى المعدات وتخزين المواد بعيدًا عن أرصفة التحميل النشطة. أ الهيكل الصلب لمستودع الخدمات اللوجستية يعتمد على حركة الشاحنات المستمرة. يؤدي إغلاق باب الرصيف برافعة أو توصيل فولاذي إلى إيقاف توليد الإيرادات. إنشاء مدخل مخصص للبناء منفصل عن البوابة اللوجستية الرئيسية. إقامة سياج مؤقت لفصل منطقة البناء عن ساحة الشاحنات النشطة.

التواصل يومياً مع مدير المنشأة. حدد موعدًا للأنشطة عالية الضوضاء أو المصاعد الثقيلة خارج ساعات الذروة أو عطلات نهاية الأسبوع. وضع حدود سلامة واضحة. استخدم أقسامًا مؤقتة ذات جدران صلبة أو حواجز غبار فيسكوين شديدة التحمل داخل المبنى إذا كان يجب عليك إزالة الجدار الداخلي قبل الانتهاء من الغلاف الجديد بالكامل. الحفاظ على ضغط الهواء السلبي في منطقة البناء لمنع الغبار من الهجرة إلى مساحة المستودع النظيفة.

النزاهة الهيكلية أثناء الفترة الانتقالية

إدارة متطلبات التدعيم المؤقتة عند إزالة الجدار الداخلي. يوفر الجدار الداخلي الاستقرار الجانبي للمبنى. عندما تقوم بإزالته، يصبح المبنى عرضة لأحمال الرياح. قم بتركيب دعامة X للكابل المؤقت أو إطارات البوابة في الخليج المجاور قبل إزالة ألواح الحائط. حافظ على هذه الدعامة في مكانها حتى يتم تثبيت فتحات التوسيع الجديدة بالكامل وصلبتها ومغطاة بألواح.

تخفيف المخاطر المرتبطة بالتسوية التفاضلية. لقد استقر الأساس القديم بالفعل في التربة. سوف يستقر الأساس الجديد قليلاً بعد تركيب الفولاذ وصب البلاطة. إذا استقرت بمعدلات مختلفة، فإنها تضغط على وصلات الإطار الصلبة وتشقق مفاصل الأرضية. إجراء اختبار شامل لضغط التربة. استخدم مسامير فولاذية ناعمة لربط بلاطة الأرضية الجديدة ببلاطة الأرضية القديمة، مما يمنع الإزاحة الرأسية ومخاطر التعثر.

مراقبة محاذاة السقف أثناء البناء. تأكد من أن المدادات الجديدة تتوافق تمامًا مع المدادات الموجودة. استخدم فتحات اتصال مشقوقة للسماح بإجراء تعديلات طفيفة. قم بربط جميع البراغي الهيكلية وفقًا لمواصفات عزم الدوران المطلوبة فقط بعد أن يصبح الإطار بأكمله راسيا ومربعًا. سيؤدي الفشل في محاذاة الإطارات بشكل صحيح إلى ربط وتسرب ألواح السقف ذات التماس الثابت.

اتساق البائع والشركة المصنعة

قد تتوقف الشركات المصنعة الأصلية عن العمل. قد يتوقفون عن استخدام ملفات تعريف معينة للوحة أو ألوان الطلاء. إذا لم تتمكن من مطابقة لوحات الحائط الموجودة، فسيبدو التوسع مصححًا معًا. وهذا يضر بقيمة العقار خفف من هذه المخاطر مبكرًا عن طريق اختيار ملفات تعريف قياسية ومتاحة على نطاق واسع مثل لوحات R القياسية أو لوحات PBR بدلاً من الأشكال المعمارية الخاصة.

تأمين المخططات الهيكلية التفصيلية وتفاصيل الاتصال. احتفظ بنسخ رقمية ومادية من رسومات الانتصاب الأصلية. توضح هذه الرسومات التخطيطات الدقيقة لمسامير التثبيت، ودرجات الفولاذ، وأحجام البراغي. يحتاج أي مهندس مستقبلي إلى هذه المستندات لتصميم فتحات التوسعة بشكل آمن. وبدونها، يجب عليك أن تدفع تكاليف المسوحات الميدانية الباهظة الثمن، واختبار قسيمة الفولاذ، والرادار المخترق للأرض لتحديد مكان الأساس.

الاستفادة من التشكيلات الفولاذية القياسية وغير المملوكة. تجنب الشركات المصنعة التي تستخدم أشكالًا ملفوفة خصيصًا لا يمكن لأي شخص آخر تكرارها. التزم بالأقسام C القياسية والأقسام Z والحزم ذات الحافة العريضة. وهذا يضمن أن أي مصنع فولاذي مختص يمكنه توفير المواد اللازمة لتوسعتك المستقبلية، مما يحافظ على تنافسية عملية تقديم العطاءات الخاصة بك وقصر المهل الزمنية للمواد.

الاستنتاج

يتطلب التخطيط لخلجان التوسعة زيادة اسمية في التكاليف الهندسية والمواد الأولية. عادةً ما يضيف نسبة صغيرة إلى الميزانية المقدمة. ومع ذلك، فهي بمثابة بوليصة تأمين ضد نفقات التحديث الكارثية والشلل التشغيلي. من خلال تثبيت جدار نهائي قابل للتوسيع وأساسات التخطيط المسبق، يمكنك تأمين القدرة على النمو بسلاسة. إعطاء الأولوية للموردين الذين يقدمون وثائق التخطيط الرئيسي الشاملة. ابحث عن حسابات الحمل الشفافة للمراحل المستقبلية. اطلب أنظمة توصيل مثبتة بمسامير موحدة عبر البدائل الملحومة ميدانيًا. سيوفر لك البائع الذي يفهم النمو المتسلسل شهورًا من التوقف أثناء مرحلة التوسع التالية.

  1. قم بإجراء تدقيق للموقع لتحديد الحد الأقصى للمساحة القابلة للبناء بناءً على قوانين تقسيم المناطق الحالية ومتطلبات النكسات.

  2. حدد توقعات السعة من 5 إلى 10 سنوات لإملاء التباعد المطلوب بين الخليج وحجم المرافق للمراحل المستقبلية.

  3. اطلب عرض أسعار مقارنًا من مصنع الفولاذ الخاص بك للحصول على جدار نهائي قياسي مقابل جدار نهائي ذو إطار صلب قابل للتوسيع.

  4. قم بتأمين المخططات الهيكلية الأصلية وتخطيطات مسامير التثبيت وتفاصيل الاتصال وتخزينها بشكل آمن للرجوع إليها هندسيًا في المستقبل.

الأسئلة الشائعة

س: ما هو الجدار النهائي القابل للتوسيع في المبنى الفولاذي؟

ج: يستخدم الجدار النهائي القابل للتوسيع إطارًا صلبًا كامل التحميل بدلاً من إطار ما بعد وشعاع قياسي. تم تصميمه لتحمل حمولة السقف للإضافات المستقبلية. وهذا يسمح بربط الخلجان المستقبلية مباشرة بها بمجرد إزالة الكسوة الخارجية، مما يلغي الحاجة إلى تعديلات هيكلية ثقيلة.

س: لماذا يعتبر الفولاذ أفضل مادة لتوسيع المستودعات؟

ج: على عكس الخرسانة أو الخشب، يستخدم مستودع الصلب الجاهز إطارات معيارية ووصلات مثبتة بمسامير. وهذا يسمح بمراحل نمو سريعة ومتتابعة. يمكنك فك المكونات وإضافة إطارات جديدة وإعادة استخدام اللوحات بأقل قدر من الهدم أو الغبار أو نفايات المواد.

س: ما هي تكلفة إضافة فتحات توسعة إلى مستودع موجود؟

ج: تختلف التكاليف بشكل كبير بناءً على الامتداد والارتفاع. ومع ذلك، فإن التخطيط المسبق بجدار داخلي قابل للتوسيع يمكن أن يقلل من تكاليف التكامل الهيكلي بنسبة 20 إلى 30 بالمائة مقارنة بتعديل مبنى غير قابل للتوسيع. إنه يلغي اللحام الميداني، والهدم الثقيل، ووقت التوقف التشغيلي الممتد.

س: هل يمكنك توسيع عرض مبنى فولاذي مُصمم مسبقًا؟

ج: نعم، يمكن توسيع العرض عن طريق إضافة هيكل مائل أو إطار متوازي متعدد الامتدادات. يتطلب هذا التوسع جنبًا إلى جنب إدارة دقيقة لوصلات خط السقف، ووضع الأعمدة الداخلية، وتركيب أنظمة صرف الوادي عالية السعة.

س: هل أحتاج إلى صب الأساس لخلجان التوسعة المستقبلية على الفور؟

ج: على الرغم من أن ذلك ليس مطلوبًا بشكل صارم، إلا أنه يوصى بشدة بصب القواعد الهيكلية وتمديد السباكة والصرف تحت الأرض أثناء البناء الأولي. فهو يقلل بشكل كبير من تعطيل الموقع في المستقبل، ويمنع تلف الرصف الحالي، ويلغي تكلفة تعبئة الخرسانة الثانية.

س: هل يمكن إعادة استخدام الألواح المعدنية المعزولة أثناء توسعة المستودع؟

ج: نعم. إذا تم تصميم المبنى مع أخذ التوسع في الاعتبار، فيمكن فك الألواح المعدنية المعزولة الموجودة على الجدار الداخلي المؤقت بعناية وإزالتها وإعادة تثبيتها على الجدار الداخلي الجديد. يؤدي ذلك إلى تقليل هدر المواد وتقليل التكلفة الإجمالية للغلاف الخارجي للإضافة الجديدة.

س: كيف يؤثر توسيع مستودع الصلب على تصنيفات أحمال الرياح والثلوج؟

ج: تؤدي إضافة مساحة السطح إلى تغيير المظهر الديناميكي الهوائي للمبنى ومساحة السقف. فالسقف الأكبر يجمع المزيد من الثلوج، والجدران الأطول تلتقط المزيد من الرياح. يجب تصميم الإطار الأولي الأولي مقدمًا للتعامل مع الأحمال الديناميكية للهيكل الموسع بالكامل.

رقم 268، طريق سانشنغ، بينجدو، تشينغداو، شاندونغ، الصين
موبايل / WeChat / WhatsApp:
86-158-5320-9069+ / 86-178-0625-1013+
معلومات عنا
\"العاطفة، التطبيق العملي، الامتنان، والتجاوز " هي روح الشركات لدينا.

عام

الشخصية

روابط الشركة
فئات المنتجات
مشروعنا
Copyrights © 2021 Qingdao Xinguangzheng Steel Structure Co., Ltd. All Rights Reserved  Technology by leadong
